Ви обрали підрядника, підписали договір, прийшов перший рахунок. Далі настає тихий етап, на якому ламаються багато проєктів: минають тижні, звіти звучать упевнено, а зрозуміти, чи ближчий запуск, неможливо. ІТ аутсорсинг не вимагає читати код. Йому потрібні сім управлінських звичок, які власник може вести з календарем і спільною текою. Нижче вони подані по черзі, із шаблоном тижневого статусу на одну сторінку та шістьма ранніми червоними прапорцями.

ІТ аутсорсинг розробки: що насправді контролює власник

Ви не керуєте тим, як пишеться код. Добра компанія з розробки сама запропонує такі правила. Ви керуєте чотирма речами: хто має доступ до роботи, що вважається готовим, як часто ви бачите робочий результат і як оцінюються зміни. Усе інше служить цим чотирьом. Якщо ви ще обираєте партнера, почніть із наших 12 запитань під час вибору компанії з розробки, а тоді повертайтеся сюди.

Сім правил керування аутсорсингом розробки

Правила 1–3: доступи, критерії, демо

  1. Тримайте ключі в себе. Репозиторій коду, трекер задач, хостинг, домен і хмарні акаунти мають бути оформлені на вашу компанію, а підрядник запрошений як користувач. Погляньте на ролі в репозиторії GitHub, щоб розуміти, що може кожна роль.
  2. Пропишіть критерії приймання до початку робіт. Для кожної функції простими словами напишіть, що зможе зробити користувач, коли вона готова. У Scrum Guide для цього є термін: визначення готовності. Це найдешевший захист від суперечок.
  3. Вимагайте живе демо раз на один-два тижні. Робочий екран, по якому можна клацати, кращий за презентацію. Якщо демо перенесли двічі, вважайте це новиною.

Правила 4–6: статус, зміни, власна перевірка

  1. Ведіть тижневий статус на одній сторінці з одними й тими самими п’ятьма рядками. Вони в таблиці нижче.
  2. Правило просте: оцінка змін складається письмово. Нова ідея отримує нотатку про час і вартість, і поки ви не погодите, робота не починається.
  3. Перевіряйте самі на тестовій версії сайту. Попросіть тестовий стенд і короткий сценарій, що натискати, а потім повідомте, що побачили.
Рядок статусуЩо в ньому має бутиТривожна ознака
Зроблено за тижденьФункції з посиланнями на демоЛише зусилля, немає результату
План на тижденьТри-чотири названі пунктиРозпливчасті плани
БлокериЩо чекає на когоЗавжди порожньо
Рішення від васПитання зі строкомСюрпризи наприкінці
Бюджет і строкВитрачено проти плануНемає цифр

У ІТ аутсорсингу ця сторінка головний документ. Додайте до неї один етап на місяць, щоб бачити дату, а не лише зусилля.

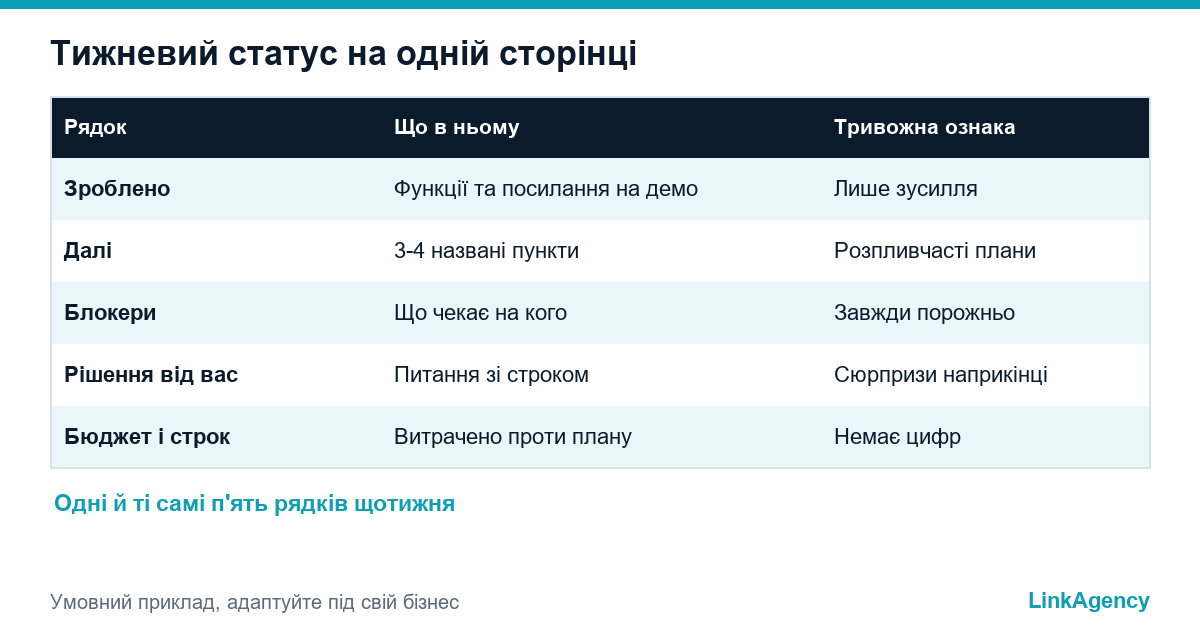

тижневий статус під час ІТ аутсорсингу розробки

Правило 7: помітьте червоні прапорці в перші тижні

  • Демо переносять або замінюють слайдами.
  • У статусі перелічена активність, але немає посилань на робочі функції.
  • У вас немає доступу до репозиторію чи до трекера задач.
  • Одна й та сама функція «майже готова» кілька тижнів.
  • Люди у вашому проєкті змінюються без пояснень.
  • Зміни йдуть без оцінки, а рахунок дивує.

Один прапорець може бути поганим тижнем. Три прапорці за місяць виправдовують прямі переговори, а стійкі виправдовують незалежний розбір проєкту.

Як модель договору змінює вашу роль

Досвідчені замовники ведуть ІТ аутсорсинг із названим відповідальним на своєму боці, нехай той витрачає на це годину на тиждень. Довіряти аутсорсингу розробки можна, коли є кому перевіряти результат. Коли аутсорсинг іде добре, власник бачить хід розробки без технічних термінів. За фіксованої ціни головний ризик розпливчастий обсяг, тому критерії приймання найважливіші. За оплати за час ви платите за зусилля, тож тижневий статус і оцінки змін тримають бюджет на виду. Обидві моделі ми порівнювали в матеріалі фіксована ціна чи оплата за час. Для команд, що працюють спринтами, зрозумілим орієнтиром, як виглядають регулярні огляди, слугують рекомендації британського уряду щодо гнучкої розробки.

Що робити, якщо проєкт розповзається

Почніть із фактів. Попросіть список доступів до репозиторію, останні три демо та перелік відкритих рішень. Потім погодьте короткий план відновлення з датами. Якщо відповіді лишаються розпливчастими, замовте незалежний аудит проєкту: нейтральний інженер дивиться код, середовища й план і простими словами каже, що надійно, а що ризиковано. Свіжий погляд часто заощаджує більше, ніж ще один місяць очікування.

чек-лист власника щодо керування ІТ аутсорсингом розробки

Замовити допомогу з ІТ аутсорсингом

Деяким власникам зручніше мати технічного партнера на своєму боці столу. Наша розробка програмного забезпечення на замовлення охоплює керування постачанням і звіти простою мовою, а ще ми перевіряємо проєкти, які ведуть інші підрядники. Ви можете замовити незалежний аудит проєкту як коротке окреме завдання.

Безкоштовна перевірка вашого проєкту: ІТ аутсорсинг

Ми дивимося доступи, критерії приймання, демо та роботу зі змінами й кажемо, яких із семи правил вам бракує. Якщо картина неясна, можна замовити незалежний аудит проєкту окремою роботою.

  • короткий звіт зі знайденими прогалинами та червоними прапорцями;
  • шаблон тижневого статусу на одну сторінку для вашого проєкту.

Залиште заявку, і ми відповімо протягом одного робочого дня.

Vadym Tretiak
500+ Проєктів
98% Успішних
24/7 Підтримка

Часті запитання (FAQ)

Чи можна керувати підрядником із розробки без технічних знань?

Так. Ви керуєте доступами, критеріями приймання, демо та погодженням змін, а не кодом. Для цих чотирьох сфер потрібні чіткі запитання й регулярні перевірки, програмувати не треба.

Як часто потрібно дивитися робоче демо?

Добрий ритм: раз на один-два тижні. Коротке демо справжніх екранів показує прогрес краще за звіти й дає змогу скоригувати напрям, поки зміни дешеві.

Кому мають належати репозиторій і сервери?

Вашій компанії. Створіть акаунти на своє ім’я й запросіть підрядника як користувача. Тоді зміна підрядника не залишить ваш продукт у чужих руках.

Що таке критерії приймання?

Це прості твердження про те, що користувач має вміти робити, щоб функцію вважали готовою. Якщо записати їх до початку робіт, сперечатися про те, що зроблено, доведеться рідше.

Що має бути в тижневому статусі?

П’ять рядків: що зроблено з посиланнями на демо, що далі, що заблоковано, які рішення потрібні від вас зі строками та як витрати співвідносяться з планом.

Коли потрібен незалежний аудит?

Коли червоні прапорці повторюються: перенесення демо, немає доступу до репозиторію, функції «майже готові» тижнями або зміни без оцінки. Аудит нейтрального інженера дає зрозумілу картину ризиків.

Як замовити перевірку проєкту в LinkAgency?

Залиште заявку й опишіть проєкт та схему роботи з підрядником. Ми перевіримо сім правил, назвемо прогалини та надішлемо вартість подальших робіт, які ви оберете.
