Подрядчик называет срок, сайт запускается на несколько месяцев позже, и сезон, выставка или рекламный бюджет уже прошли. Причина редко в коде. Чаще это решения, согласования и контент, которые никто не внёс в график. Ниже этапы разработки сайта от брифа до запуска, список того, что зависит от вас, и перечень решений на старте, чтобы дата не уплыла.

Этапы разработки сайта: от брифа до запуска

Любой серьёзный проект проходит одни и те же стадии, хотя часть из них идёт параллельно. Честная оценка — диапазон после брифа, а не одна дата до него.

ЭтапКто двигаетЧто должно быть готово
Бриф и целиВы и подрядчикОдна страница: цели, аудитория, метрика успеха
Структура и прототипПодрядчик, ваше согласиеСписок страниц и ключевые экраны
КонтентВыТексты, фото, юридические страницы, цены
ДизайнПодрядчик, ваше согласиеУтверждённые шаблоны для каждого типа страниц
Разработка и интеграцииПодрядчикДоступы к CRM, оплате, аналитике
Тестирование и переносОбе стороныЧек-лист проверок, карта редиректов, бэкап
ЗапускОбе стороныОтветственный на первую неделю

Обратите внимание, сколько строк со словом «вы». Этапы создания сайта делятся между сторонами, и сбоит чаще всего сторона заказчика. Этапы часто путают с задачами подрядчика, хотя половина разработки сайта лежит на заказчике.

проектная команда планирует этапы разработки сайта для бизнеса за ноутбуками в офисе

От чего зависят сроки разработки сайта: объём, интеграции, контент, языки

Четыре вещи двигают дату сильнее размера команды. Объём: число разных шаблонов важнее числа страниц. Интеграции: каждая связь с CRM, оплатой или учётной системой зависит от чужих доступов и документации. Контент: сайт нельзя закончить, пока нет текстов и цен. Языки: каждой версии нужны свой перевод и свои SEO-теги. Расчёт этапов разработки сайта строится по этим четырём пунктам, поэтому планируйте график по ним и с подозрением относитесь к обещанию, которое их игнорирует.

Почему затягивается разработка сайта: пять причин, по которым запуск сдвигается

  • Контент приходит во время разработки, и макеты переделывают под реальный текст.
  • Каждый экран утверждают несколько человек, и последнего слова нет ни у кого.
  • Объём растёт на «ещё одну страницу», пока график не перестаёт совпадать с проектом.
  • Доступы к домену, хостингу или CRM запрашивают посреди проекта.
  • Редиректы, юридические тексты и аналитику оставляют на последнюю неделю.

Это встречается куда чаще сложного кода, а короткий план разработки сайта убирает большую часть проблем.

Что подготовить заказчику до старта, чтобы сроки разработки сайта не плыли

Небольшой список решений экономит недели, и разработчик для него не нужен:

  1. Назовите одного человека с последним словом по дизайну и текстам.
  2. Запишите цель одной фразой и одно число, которое проверите после запуска.
  3. Соберите черновики текстов, фото, цены и юридические страницы до начала дизайна.
  4. Подготовьте доступы к домену, хостингу, аналитике и всем системам для подключения.
  5. Решите, какие языки и интеграции входят в первый релиз.
  6. Договоритесь о сроке обратной связи на каждый круг правок и впишите его в план.

Список «хорошо бы» оставьте для второй фазы

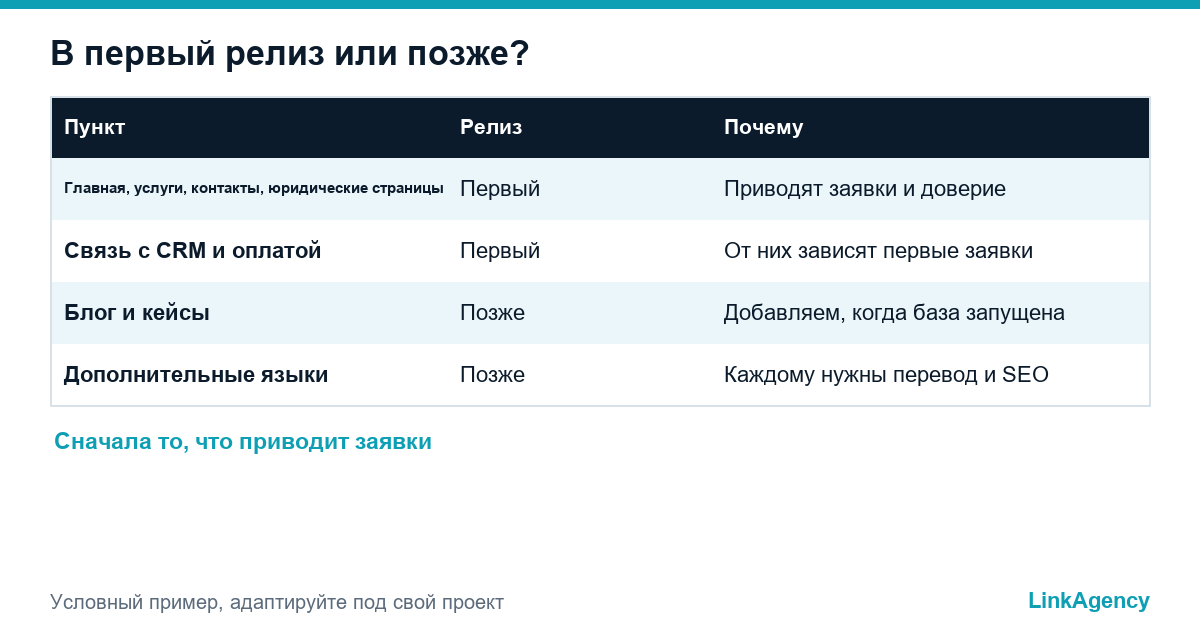

таблица с разделением функций сайта на обязательные к запуску для первой фазы и отложенные на вторую

Пометьте каждое пожелание: нужно к запуску или позже. Список «позже» не пропадает, он становится следующим релизом. Наши услуги UI/UX дизайна начинаются именно с такой сортировки, чтобы дизайн первой версии не раздувался.

Как ускорить разработку сайта и не потерять в качестве: поэтапный запуск и версия MVP

Самый безопасный путь — поэтапный запуск. Сначала публикуйте страницы, которые приводят заявки: главная, услуги, контакты, юридический набор. Блог, кейсы и дополнительные языки добавьте на второй фазе. Версия MVP ещё и даёт проверить сообщения на живых посетителях, а выводы идут во вторую фазу. Ускорить разработку сайта почти всегда значит сократить объём, а не работать сверхурочно, потому что сжатие дизайна и тестов перекладывает расходы на посетителей.

Как читать план-график подрядчика и какие вопросы задать

Хороший план называет этапы и ответственных, а не только даты. Спросите до подписания договора:

  • Какой этап ждёт нас и что именно вам от нас нужно?
  • Сколько кругов правок включено и что будет после них?
  • Где в графике интеграции и перенос?
  • Кто тестирует и как откатить запуск, если что-то пойдёт не так?

График, который не учитывает согласования заказчика, показывает разработку быстрее, чем она идёт. Команда веб-разработки показывает план до старта работ, а план запуска сайта на первые 90 дней описывает, что делать после.

Перенос старого сайта: почему SEO и редиректы закладывают в срок сразу

Редизайн со сменой адресов без карты редиректов может стереть годы поисковой видимости, поэтому перенос — это этап, а не одолжение. Рекомендации Google по переезду сайта со сменой URL перечисляют шаги: сопоставить старые и новые адреса, настроить редиректы один к одному, держать старые страницы доступными, пока Google не проиндексирует новые, и следить за Search Console. Добавьте и контроль качества: проверьте Core Web Vitals на ключевых страницах до подтверждения даты, как объясняет web.dev.

Бесплатная консультация по реалистичному плану этапов

Пришлите бриф и адрес текущего сайта. Мы составим план этапов, отметим, что зависит от вашей стороны, и покажем, что можно запустить первым. Если решите заказать разработку сайта с оценкой, сначала согласуем объём и сроки, чтобы этапы разработки сайта строились на фактах.

  • план этапов с ответственными и точками согласования;
  • список решений до старта;
  • чек-лист переноса и редиректов.

Оставьте заявку, ответим в течение рабочего дня.

Vadym Tretiak
500+ Проектов
98% Успешных
24/7 Поддержка

Часто задаваемые вопросы (FAQ)

Сколько обычно занимают этапы разработки сайта?

Это зависит от объёма, контента, интеграций и скорости согласований, поэтому честная оценка — диапазон после брифа. Остерегайтесь точной даты до того, как кто-то увидел ваш контент и системы.

Что чаще всего задерживает проект?

Поздний контент, много согласующих, рост объёма, нет доступов к домену или CRM и редиректы в последнюю неделю. Почти всё это на стороне заказчика и решается коротким списком подготовки.

Можно ли запустить сайт по этапам, чтобы ускориться?

Да. Сначала публикуйте страницы, которые приводят заявки, а блог, кейсы и языки добавьте позже. Поэтапный запуск ещё и позволяет учиться на живых посетителях.

Почему SEO и редиректы нужно закладывать сразу?

Смена адресов без карты редиректов может убрать страницы из поиска. Сопоставление адресов, бэкап и проверка после запуска занимают время, поэтому им место в плане, а не в последней ночи перед запуском.

Что подготовить заказчику до старта?

Одного согласующего, цель с одной метрикой, черновики текстов, фото, юридические страницы, доступы к домену, хостингу и аналитике и список того, что входит в первый релиз.
