Два подрядчика прислали предложения на один проект: один с фиксированной ценой, другой с оплатой по часам, и сравнить их невозможно. Фиксированная цена кажется безопаснее, пока не прозвучит «это не входило в ТЗ», а почасовая оплата пугает бесконечным счётом. Здесь выбор между Fixed Price и Time and Material разобран как инструмент решения, без теории: матрица «ясность требований, жёсткость срока, ваше время на управление», гибридные варианты, пункты договора, которые защищают заказчика в любой модели, и способ сравнить два предложения.
Три модели оплаты разработки: Fixed Price, Time and Material и выделенная команда
Разработку продают в трёх форматах. При Fixed Price объём, срок и общая стоимость фиксируются письменно до начала работ. При T&M вы платите за часы, которые команда действительно отработала, обычно с ежемесячным отчётом. Выделенная команда это вариант T&M: конкретные люди работают только над вашим продуктом долгий срок за месячную сумму.

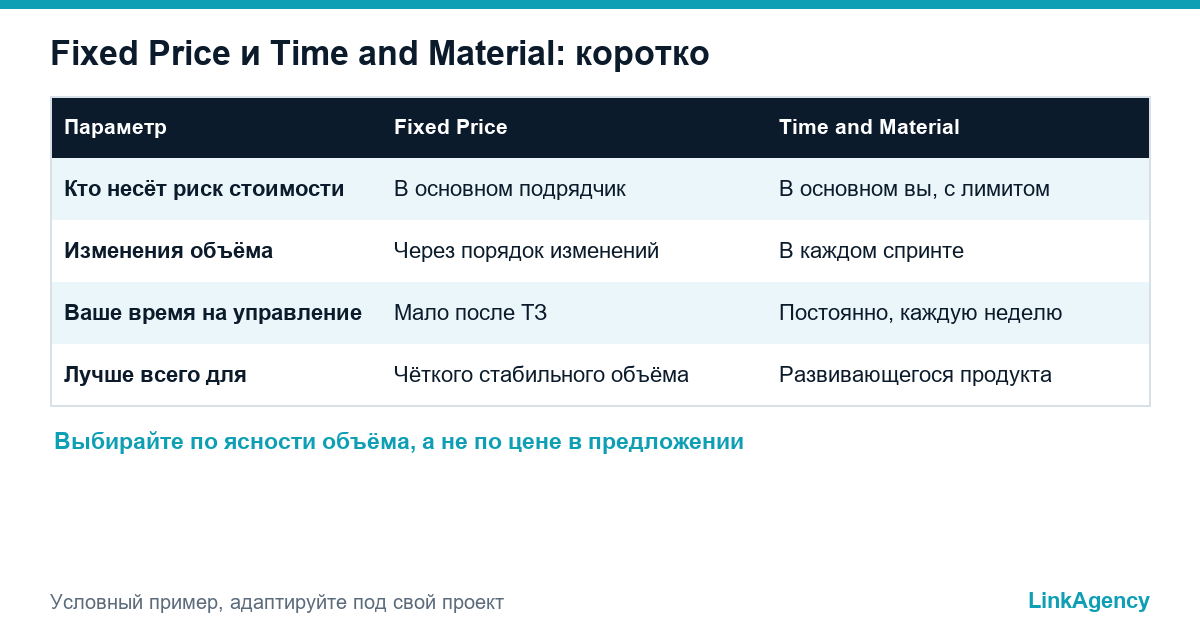

Главное различие в том, кто несёт риск. При фиксе риск стоимости на подрядчике, а риск жёсткого объёма на вас. При T&M на вас риск бюджета, зато остаётся свобода менять приоритеты. Государственные правила закупок США говорят то же самое прямым текстом: часть 16 FAR возлагает максимальный риск на исполнителя при твёрдой фиксированной цене и допускает T&M, только когда объём работ нельзя точно оценить, причём с потолком цены.
Когда Fixed Price действительно работает, а когда это иллюзия контроля
Фикс работает, когда объём укладывается на бумагу, изменений ждать не приходится, а исполнитель уже делал похожее: корпоративный сайт, понятная интеграция, вторая очередь продукта, где неизвестные уже сняты.
- Требования описаны и сверены построчно.
- Критерии приёмки говорят, как проверяется каждая часть.
- Срок важнее гибкости.
Иллюзией он становится, когда объём ещё выясняется. Подрядчик закладывает в цену запас на неизвестные, каждая новая идея превращается в платное изменение, а качество страдает там, где труднее всего прописать требования: тесты и обработка ошибок. В Fixed вы платите за результат, в Time за часы, а Material вроде лицензий и хостинга почти всегда идёт отдельной строкой.
Почасовая модель без бесконечного счёта: лимиты, спринты, отчёты
Fixed Price против Time & Material упирается в то, как меняется продукт, и оплата по часам подходит продуктам, которые меняются по мере обратной связи от пользователей. Чтобы счёт не рос незаметно, внесите в договор три вещи: потолок расходов, работу короткими спринтами с демонстрацией в конце каждого и ежемесячный отчёт по времени с разбивкой по задачам.
| Контроль | От чего защищает | Как попросить |
|---|---|---|
| Лимит расходов | От бюджета, который растёт незаметно | Согласовать сумму и правило при её достижении |
| Демо спринта | От недель работы без видимого результата | Рабочий прирост раз в одну-две недели |
| Отчёт по времени | От часов, которые никто не может объяснить | Счета, привязанные к видимому бэклогу |
| Список приоритетов | От малоценных задач, съедающих бюджет | Бэклог переупорядочиваете вы на каждом планировании |
В принципах Agile это сформулировано как работающее программное обеспечение как основная мера прогресса, и такой же должна быть проверка любого почасового договора.
Гибрид: фикс на дискавери и первую версию, гибкость дальше
Многие проекты смешивают модели. Короткий этап дискавери получает собственную фиксированную цену и завершается ясными требованиями, экранами и архитектурой. Первую версию, MVP, затем можно оценить фиксом, а дальше перейти на выделенную команду или почасовую работу с лимитом. Задайте предел часов в месяц и заранее договоритесь, как учитывать изменения. Если нужны люди, которые остаются с продуктом, после фиксированного этапа можно нанять выделенных разработчиков с оплатой по месяцам.
Матрица выбора: требования, сроки и ваше время на управление
Выбор между Fixed Price и Time and Material зависит от трёх вопросов: насколько ясны требования, насколько жёсткий срок и сколько времени вы готовы тратить на управление проектом.
| Ситуация | Fixed Price | T&M | Гибрид |
|---|---|---|---|
| Требования ясны и стабильны | Лучший выбор | Возможно | Не нужен |
| Требования размыты | Иллюзия | Подходит с лимитом | Лучший выбор |
| Срок жёсткий | Подходит при малом объёме | Рискованно без лимита | Подходит, объём по приоритету |
| Мало времени на управление | Подходит | Плохо подходит | Подходит, короткие встречи |
| Продукт будет развиваться | Плохо подходит | Лучший выбор | Подходит |
Для Time & Material важнее потолок, для фикса важнее объём. Читайте матрицу по строкам и берите ту, что совпадает с вашей главной тревогой. Если подходят две строки, выбирайте гибрид. В смете строка Fixed показывает результат, строка Time часы, а Material вроде лицензий считают отдельно, и пока эти строки не сведены вместе, сравнивать нечего.

Пункты договора, которые защищают заказчика в любой модели
Договор на разработку сайта или приложения лучше строить вокруг пяти пунктов. Порядок изменений держит фикс честным.
- Порядок изменений: письменный запрос, оценка в деньгах и сроках, согласие до начала работ.
- Критерии приёмки для каждого этапа, проверяемые тестом, а не на глаз.
- Права на код и дизайн, переданные вам письменно.
- Лимиты и отчёты по часам с доступом к журналам времени.
- Условия выхода: как вы уходите, что получаете и в каком виде.
Любой пункт проще написать, когда есть ясное задание, поэтому до запроса цен подготовьте техническое задание и бриф для подрядчика и опирайтесь на них при подписании.
Как сравнить два предложения в разных моделях
При сравнении оплаты по часам и фикса начните с одного письменного объёма, который оценят оба подрядчика.
Вопросы обоим подрядчикам
- Переведите почасовое предложение в три сценария: мало, ожидаемо и много часов.
- Проверьте, что исключено из фикса: тесты, поддержка, хостинг, изменения.
- Сравнивайте ставки только вместе с опытом команды и оценкой, на которой они стоят.
- Спросите, как каждый подрядчик поступает при просьбе изменить объём.
Дешевле обычно выглядит строка, в которой чего-то не хватает. Разработка программного обеспечения на заказ у нас оценивается в той модели, которая подходит задаче, а не в той, которую проще продать.

Бесплатная консультация по проекту: Fixed Price или Time and Material в вашем случае
Расскажите о проекте, и мы разберём задачу, подскажем подходящую модель сотрудничества и подготовим расчёт по этапам. Если у вас уже есть два предложения, пришлите их, и мы честно их сравним. Можно также заказать расчёт проекта отдельной работой.
- рекомендованная модель с объяснением;
- расчёт по этапам с лимитом и правилами изменений.
Оставьте заявку, ответим в течение рабочего дня.
Часто задаваемые вопросы (FAQ)
Что лучше для стартапа и MVP: фикс или T&M?
Если идея ещё проверяется, лучше T&M с лимитом или фикс на короткий этап дискавери. Фикс на весь MVP работает, только когда первая версия описана подробно.
Всегда ли Fixed Price дешевле?
Нет. Подрядчик закладывает запас на неизвестные, а каждое изменение после подписания оценивается отдельно. Сравнивайте итог с реалистичным числом изменений, а не только цену из предложения.
Как удержать бюджет при оплате по часам?
Задайте потолок, работайте короткими спринтами с демонстрацией в конце и просите отчёт по времени с разбивкой по задачам к каждому счёту. Бэклог перед спринтом просматривайте сами.
Что такое порядок изменений в договоре?
Это письменный способ менять объём: вы описываете изменение, подрядчик оценивает влияние на стоимость и срок, и работа начинается только после вашего согласия.
Можно ли перейти с фикса на T&M посреди проекта?
Да, если договор это допускает. Заранее согласуйте, как принимается готовая часть и как оценивается остаток, чтобы переход не превратился в спор.
Поможет ли LinkAgency выбрать модель договора?
Да. Пришлите задачу или два конкурирующих предложения, и мы порекомендуем модель с объяснением и подготовим расчёт по этапам до подписания любых документов.
