Ваші системи досі працюють на старому сервері чи дешевому хостингу, і кожен збій це нагадує, а старий сервер часто означає й стару версію PHP, як показало термінове оновлення PHP після PHP2Shell. Але рішитися на переїзд страшно: простої, втрата даних, рахунок, який ніхто не може передбачити. Допомагає не новий інструмент, а правильний порядок рішень. Нижче чек-лист міграції в хмару для компанії середнього розміру, де питання бізнесу йдуть раніше за технічні.

Чек-лист міграції в хмару: почніть із мети бізнесу

Сформулюйте мету одним реченням, яке прийме фінансовий директор: «прибрати щотижневі збої системи замовлень» або «щоб сервер не залежав від світла в офісі». Мету в технологічних термінах на кшталт «стати cloud-first» нічим виміряти. Призначте власника й строк, а також одне число, яке доведе успіх, інакше навіть добрий план міграції в хмару залишиться списком побажань, за яким нікому відповідати. Наші послуги міграції в хмару починаються саме з цієї розмови.

старі сервери компанії перед міграцією в хмару

Кроки 1–2: інвентаризація та залежності для плану міграції в хмару

Без інвентаризації чек-лист для міграції в хмару лише список побажань. Випишіть кожен застосунок, базу, регулярне завдання й інтеграцію з власником кожного пункту. Потім намалюйте зв’язки між ними, бо забута система ламається саме в день переїзду, і ніхто не згадає про неї раніше. Інтеграції потребують окремої уваги, як ми показали в матеріалі про безпеку хмарних інтеграцій. Кожному пункту дайте мітку: переносити, замінити чи вивести з роботи.

Як провести інвентаризацію

Попросіть список у кожного керівника команди й порівняйте з тим, що реально бачить мережа.

Швидка перевірка

Нічого не вимикайте. Спитайте, хто помітить зникнення сервера завтра.

Крок Що вирішити Хто відповідає
1. Інвентаризація Що є, що переносимо, що виводимо Керівник ІТ
2. Залежності Які системи переїжджають разом Керівник ІТ
3. Дані та GDPR Які дані, який регіон, який договір COO та юрист
4. Доступи Хто отримує які права після переїзду Безпека

Кроки 3–4: дані, GDPR, регіон зберігання та доступи

Вирішіть, де житиме кожен набір даних, ще до вибору тарифу. Якщо ви зберігаєте персональні дані мешканців ЄС, провайдер стає вашим обробником, а стаття 28 GDPR вимагає договору, що охоплює й субобробників. Спитайте також, де лежать резервні копії та сидять працівники підтримки, адже від відповіді залежить, чи відбудеться передавання даних за межі ЄС. Далі збудуйте доступи за принципом мінімальних привілеїв і з MFA, а не копіюйте старі адмінські права, і переглядайте їх за чеклистом безпеки сайту. Будь-який чек-лист перед міграцією в хмару ставить цей пункт серед перших.

Кроки 5–6: резервні копії, відкат і вікно простою

Зробіть повну копію, перевірте відновлення й зафіксуйте план відкату на папері, як і план безперервності бізнесу, щоб у скрутну хвилину ніхто не вигадував процедуру з нуля. Добрий шаблон для частини про відновлення дає настанова NIST із планування на випадок збоїв. Погодьте з бізнесом вікно простою.

  1. Назвіть людину, яка вирішує про відкат, і крайній термін.
  2. Тримайте старе середовище, доки нове не доведе себе.
  3. Відрепетируйте відновлення з секундоміром.

Без плану відкату переїзду немає. Спершу чек-лист, потім міграція: хмара не пробачає забутих систем.

Крок 7: пілотна міграція однієї системи

Почніть із малого й некритичного, наприклад із внутрішнього сервісу, і запустіть його на кілька тижнів. Пілотна міграція покаже справжні затримки, справжній рахунок і справжні сюрпризи, поки ставки низькі, адже етапи міграції в хмару до пілота були теорією, а після нього маєте факти. Тому чек-лист міграції в хмару для бізнесу завжди містить пілот. Повторювані частини передайте DevOps-фахівцям, щоб другий переїзд забрав частку часу першого.

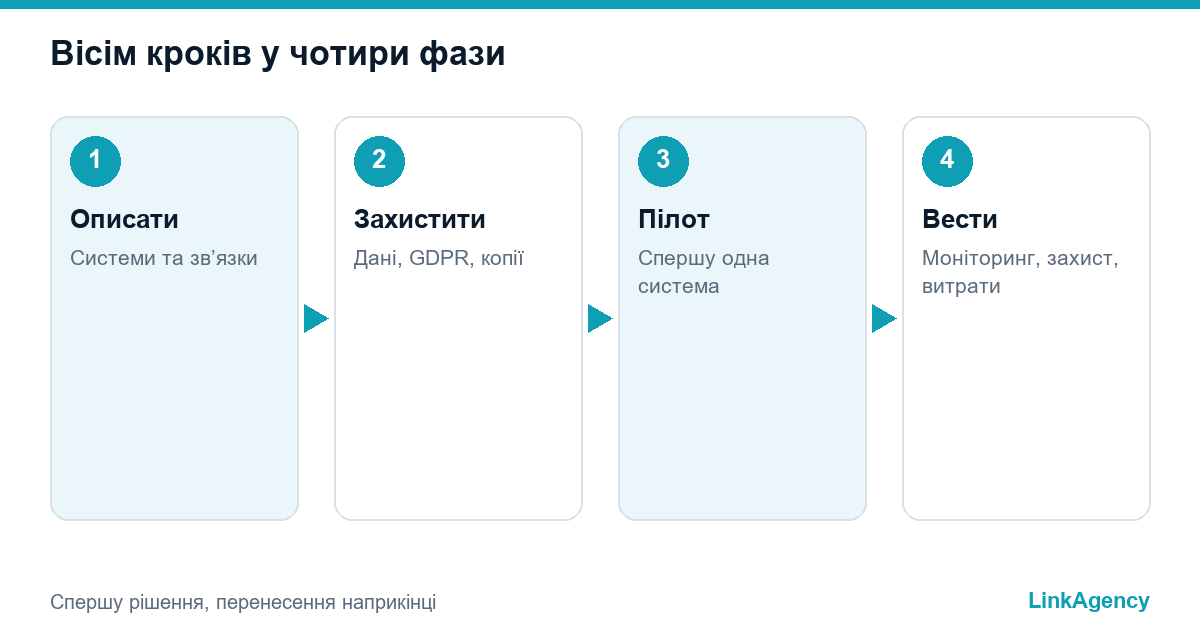

етапи міграції в хмару в чотири фази з пілотом

Крок 8: моніторинг, безпека та витрати після міграції

Увімкніть моніторинг і сповіщення в перший день, а безпеку перший місяць переглядайте щотижня. Витрати повзуть угору тихо, тому внесіть у кожен чек-лист міграції у хмару рядок про витрати, доручіть комусь читати рахунок і тримайте відкритим список ризиків: забуті тестові сервери та завищені тарифи зазвичай винні саме вони. FinOps Foundation описує практику спільної відповідальності за витрати між інженерами, фінансистами й бізнесом, і навіть невелика компанія може її запозичити.

команда погоджує план міграції в хмару біля дошки

Типові помилки та питання підрядникові

Найчастіше проєкт ламають пропущена інвентаризація, неперевірене відновлення й пілот, якого так і не було. Спитайте будь-якого підрядника про чотири речі та занесіть відповіді в договір разом із SLA: де житимуть наші дані, у кого ключі, як повернутися назад у разі невдачі та як звітуватимуть про витрати. Перевірте й розміщення, від хмарного хостингу до умов підтримки. Коли чек-лист готовий, міграція стає передбачуваною, а хмара зрозумілою. Але лише якщо кожен рядок має власника: чек-лист міграції хмарних систем без відповідальних швидко стає папірцем.

Чек-лист міграції в хмару: безплатна оцінка готовності вашої інфраструктури

Надішліть список систем, і ми оцінимо готовність, позначимо ризики та запропонуємо порядок перенесення. Можна одразу замовити міграцію в хмару під ключ: послуги міграції в хмару ми ведемо від плану до моніторингу, а вартість міграції в хмару називаємо після інвентаризації.

  • Список систем із вердиктом: переносити, замінити чи вивести.

Консультація безплатна, відповімо протягом робочого дня.

Vadym Tretiak
500+ Проєктів
98% Успішних
24/7 Підтримка

Часті запитання (FAQ)

Скільки триває міграція в хмару для компанії середнього розміру?

Залежить від кількості систем і зв’язків між ними. Пілот однієї невеликої системи займає кілька тижнів, повний переїзд може тривати місяці. Реалістичну оцінку дає інвентаризація.

Чи потрібен договір за GDPR із хмарним провайдером?

Якщо ви обробляєте персональні дані мешканців ЄС, так. Стаття 28 вимагає договору з обробником, зокрема з правилами для субобробників. Перевірте, де лежать дані та копії.

Як виглядає відкат?

Це письмова процедура повернення до попереднього середовища в разі невдачі: хто вирішує, до якого часу, з якої копії. Відновлення перевіряють до переїзду, а не під час нього.

Навіщо починати з пілота?

Невелика система показує справжні затримки, витрати й сюрпризи за низьких ставок. Заодно команда отримує повторюваний процес для великих перенесень.

Як тримати витрати під контролем після переїзду?

Призначте власника рахунку, задайте бюджети та сповіщення, раз на місяць дивіться споживання. Найкраще працює спільна відповідальність інженерів, фінансистів і бізнесу.

Як попросити LinkAgency оцінити мій план переїзду?

Напишіть через форму контактів на цій сторінці й надішліть список систем. Оцінимо готовність, позначимо ризики та запропонуємо порядок перенесення, зазвичай протягом робочого дня.
