Підрядник називає термін, сайт запускається на кілька місяців пізніше, і сезон, виставка чи рекламний бюджет уже минули. Причина рідко в коді. Частіше це рішення, погодження й контент, яких ніхто не вніс у графік. Нижче етапи розробки сайту від брифа до запуску, перелік того, що залежить від вас, і список рішень на старті, щоб дата не попливла.

Етапи розробки сайту: від брифа до запуску

Будь-який серйозний проєкт проходить ті самі стадії, хоча частина з них іде паралельно. Чесна оцінка — діапазон після брифа, а не одна дата до нього.

ЕтапХто рухаєЩо має бути готове
Бриф і ціліВи та підрядникОдна сторінка: цілі, аудиторія, метрика успіху
Структура й прототипПідрядник, ваша згодаПерелік сторінок і ключові екрани
КонтентВиТексти, фото, юридичні сторінки, ціни
ДизайнПідрядник, ваша згодаЗатверджені шаблони для кожного типу сторінок
Розробка й інтеграціїПідрядникДоступи до CRM, оплати, аналітики
Тестування й перенесенняОбидві сторониЧек-ліст перевірок, мапа редиректів, бекап
ЗапускОбидві сторониВідповідальний на перший тиждень

Зверніть увагу, скільки рядків зі словом «ви». Етапи створення сайту ділять між сторонами, і найчастіше збоїть сторона замовника. Етапи часто плутають із завданнями підрядника, хоча половина розробки сайту лежить на замовникові.

проєктна команда планує етапи розробки сайту для бізнесу за ноутбуками в офісі

Від чого залежать терміни розробки сайту: обсяг, інтеграції, контент, мови

Чотири речі рухають дату сильніше за розмір команди. Обсяг: кількість різних шаблонів важливіша за кількість сторінок. Інтеграції: кожен зв’язок із CRM, оплатою чи обліковою системою залежить від чужих доступів і документації. Контент: сайт не можна закінчити, поки немає текстів і цін. Мови: кожній версії потрібні свій переклад і свої SEO-теги. Плануйте графік за цими чотирма пунктами й із підозрою ставтеся до обіцянки, що їх ігнорує.

Чому затягується розробка сайту: п’ять причин, через які запуск зсувається

  • Контент надходить під час розробки, і макети переробляють під реальний текст.
  • Кожен екран затверджують кілька людей, і останнього слова немає ні в кого.
  • Обсяг росте на «ще одну сторінку», доки графік перестає збігатися з проєктом.
  • Доступи до домену, хостингу чи CRM просять посеред проєкту.
  • Редиректи, юридичні тексти й аналітику лишають на останній тиждень.

Це трапляється значно частіше за складний код, а короткий план розробки сайту прибирає більшу частину проблем.

Що підготувати замовнику до старту, щоб терміни розробки сайту не пливли

Невеликий перелік рішень заощаджує тижні, і розробник для нього не потрібен:

  1. Назвіть одну людину з останнім словом щодо дизайну й текстів.
  2. Запишіть мету одним реченням і одне число, яке перевірите після запуску.
  3. Зберіть чернетки текстів, фото, ціни та юридичні сторінки (політику конфіденційності, оферту) до початку дизайну.
  4. Підготуйте доступи до домену, хостингу, аналітики й усіх систем для підключення.
  5. Вирішіть, які мови та інтеграції входять у перший реліз.
  6. Домовтеся про строк відповіді на кожне коло правок і впишіть його в план.

Перелік «було б добре» залиште для другої фази

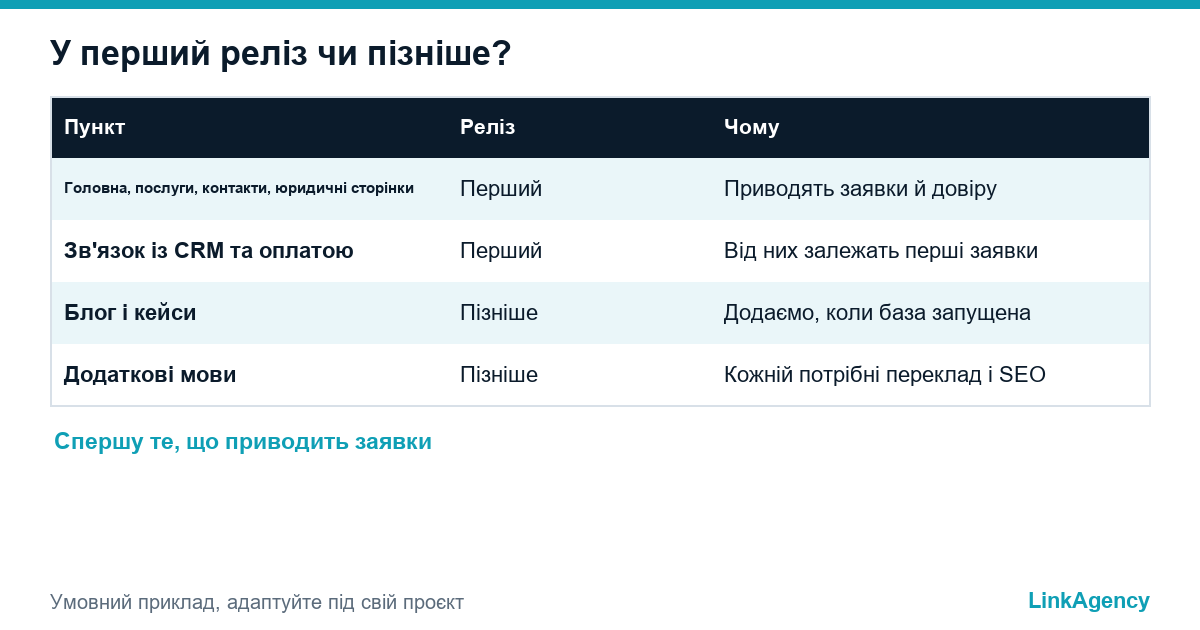

таблиця з поділом функцій сайту на обов'язкові до запуску для першої фази та відкладені на другу

Позначте кожне побажання: потрібне до запуску чи пізніше. Перелік «пізніше» не зникає, він стає наступним релізом. Наші послуги UI/UX дизайну починаються саме з такого сортування, щоб дизайн першої версії не роздувався.

Як прискорити розробку сайту й не втратити якість: поетапний запуск і версія MVP

Найбезпечніший шлях — поетапний запуск. Спершу публікуйте сторінки, що приводять заявки: головна, послуги, контакти, юридичний набір. Блог, кейси та додаткові мови додайте на другій фазі. Версія MVP ще й дає перевірити меседжі на живих відвідувачах, а висновки йдуть у другу фазу. Прискорити розробку сайту майже завжди означає скоротити обсяг, а не працювати надурочно, бо стиснення дизайну й тестів перекладає витрати на відвідувачів.

Як читати план-графік підрядника й які запитання поставити

Хороший план називає етапи та відповідальних, а не лише дати. Запитайте до підписання договору:

  • Який етап чекає на нас і що саме вам від нас потрібно?
  • Скільки кіл правок включено і що буде після них?
  • Де в графіку інтеграції та перенесення?
  • Хто тестує і як відкотити запуск, якщо щось піде не так?

Графік, який не враховує погодження замовника, показує розробку швидшою, ніж вона йде. Команда веб-розробки показує план до початку робіт, а план запуску сайту на перші 90 днів описує, що робити після.

Перенесення старого сайту: чому SEO й редиректи закладають у строк одразу

Редизайн зі зміною адрес без мапи редиректів може стерти роки пошукової видимості, тож перенесення — це етап, а не послуга. Рекомендації Google щодо переїзду сайту зі зміною URL перелічують кроки: зіставити старі й нові адреси, налаштувати редиректи один до одного, тримати старі сторінки доступними, доки Google не проіндексує нові, і стежити за Search Console. Додайте й контроль якості: перевірте Core Web Vitals на ключових сторінках до підтвердження дати, як пояснює web.dev.

Безкоштовна консультація щодо реалістичного плану етапів

Надішліть бриф і адресу поточного сайту. Ми складемо план етапів, позначимо, що залежить від вашого боку, і покажемо, що можна запустити першим. Якщо вирішите замовити розробку сайту з оцінкою, спершу узгодимо обсяг і строки, щоб етапи розробки сайту будувалися на фактах.

  • план етапів із відповідальними та точками погодження;
  • перелік рішень до старту;
  • чек-ліст перенесення й редиректів.

Залиште заявку, відповімо протягом робочого дня.

Vadym Tretiak
500+ Проєктів
98% Успішних
24/7 Підтримка

Часті запитання (FAQ)

Скільки зазвичай тривають етапи розробки сайту?

Це залежить від обсягу, контенту, інтеграцій і швидкості погоджень, тому чесна оцінка — діапазон після брифа. Остерігайтеся точної дати до того, як хтось побачив ваш контент і системи.

Що найчастіше затримує проєкт?

Пізній контент, багато погоджувачів, ріст обсягу, відсутні доступи до домену чи CRM і редиректи в останній тиждень. Майже все це на боці замовника й вирішується коротким списком підготовки.

Чи можна запустити сайт поетапно, щоб прискоритися?

Так. Спершу публікуйте сторінки, що приводять заявки, а блог, кейси та мови додайте пізніше. Поетапний запуск ще й дає вчитися на живих відвідувачах.

Чому SEO й редиректи треба закладати одразу?

Зміна адрес без мапи редиректів може прибрати сторінки з пошуку. Зіставлення адрес, бекап і перевірка після запуску потребують часу, тож їм місце в плані, а не в останній ночі перед запуском.

Що підготувати замовнику до старту?

Одного погоджувача, мету з однією метрикою, чернетки текстів, фото, юридичні сторінки, доступи до домену, хостингу й аналітики та перелік того, що входить у перший реліз.

Як замовити розробку сайту з планом етапів у LinkAgency?

Надішліть бриф і адресу поточного сайту. Протягом робочого дня ми відповімо чернеткою плану етапів, переліком потрібних від вас рішень і тим, що можна запустити першим, а потім узгодимо обсяг і строки.
