Як порахувати ROI ШІ-проєкту до запуску? Це питання лишила після себе нотатка Apollo від 24 жовтня 2026 року: головний економіст Торстен Слок написав, що за межами великих технологічних компаній ШІ поки не дав помітної фінансової віддачі, а виручка на працівника й маржа решти компаній S&P 500 не ростуть. Ціни на моделі тим часом падають, і за розбором одного розробника два великі провайдери за кілька місяців знизили їх до 80%. Проте дешевий ШІ ще не означає окупний, а власнику, який щомісяця платить за підписки, токени та інтеграції, потрібна відповідь на питання «що ми з цього отримали». Нижче розібрано повний шлях до запуску: вартість, три типи ефекту, базова лінія за два тижні, бізнес-кейс на одну сторінку, правила зупинки та щомісячний звіт.

Як порахувати ROI ШІ-проєкту: чому дешевий ШІ ще не означає окупний

Розрахунок ROI ШІ-проєкту без усіх статей витрат безглуздий. Падіння ціни за токен зменшує лише один рядок рахунку. Інтеграція, підготовка даних, навчання й час людей на перевірку відповідей нікуди не зникають. У нотатці Apollo розрив описано на рівні всієї економіки, а всередині однієї компанії він виглядає так само.

У проєктів, що розчарували, однакові риси: ніхто не зафіксував базову лінію, рахували лише підписку, зекономлені години не стали грошима, а пілот так і не завершився. Чесна окупність ШІ-проєкту враховує всі статті витрат, а не тільки рахунок за модель. Якщо дані й процеси не готові, почніть із чек-листа готовності до ШІ, поки ви нічого не витратили.

власник і фінансовий директор обговорюють, як порахувати ROI ШІ-проєкту

Повна вартість ШІ: підписки, токени, інтеграція, підтримка й час людей

Розрахунок ROI починається з повної вартості володіння (TCO) за рік, а не з прайсу. Будь-який калькулятор ROI настільки добрий, наскільки точні дані в ньому. Пілот на десятьох людей коштує недорого, а той самий інструмент на всю компанію може обійтися в рази дорожче.

СтаттяЩо входитьЩо забувають
Підписки й токениМісця, виклики API, плата за модельЗростання використання після запуску
ІнтеграціяCRM, пошта, бази даних, процесиДоопрацювання після запуску
ДаніОчищення, доступи, зберіганняЧас працівників на впорядкування документів
ЛюдиНавчання, перевірка відповідей, контрольВнутрішні години за повною вартістю
ПідтримкаПеревірка якості, оновлення, інцидентиХто відповідає за систему після пілота

Вартість одного результату

Команда AWS з керування хмарними витратами радить ділити витрати на ШІ на бізнес-метрику й отримувати вартість одного результату, наприклад одного закритого звернення. Це поодинока цифра, яку можна відстежувати щомісяця, і саме з неї складається ROI.

Які ефекти рахувати: години, гроші, помилки, швидкість відповіді клієнту

  • Час: години рутини, які бере на себе ШІ.
  • Гроші: додаткова маржа або повернені ліди, а не додаткова виручка.
  • Якість: менше помилок, переробок і повернень, за їхньою реальною ціною.
  • Швидкість: швидка відповідь клієнту, пов’язана з конверсією за вашою власною історією.

Щоб розрахувати окупність ШІ, почніть із простого правила: зекономлені години не є зекономленими грошима, доки вони не прибрали понаднормову роботу, найм чи підрядника або не пішли в оплачувану роботу. Кожен ефект рахуйте один раз, а м’які вигоди виносьте в окремий рядок. Метрики успіху пілота оберіть із цього списку до його старту. Процес, який уже працює на автоматизації бізнес-процесів із ШІ, рахувати легше, адже кожен крок залишає слід.

Базова лінія до запуску: що виміряти за два тижні до пілота

Перш ніж з’ясовувати, як порахувати ROI, зберіть цифри, які для нього потрібні. Без них будь-який результат буде здогадкою.

  1. Оберіть один процес із зрозумілим власником і зв’язком із грошима.
  2. Виміряйте час десяти-п’ятнадцяти працівників на цьому завданні впродовж одного-двох тижнів, а не вірте оцінці керівника.
  3. Запишіть місячний обсяг, частку помилок і середній час відповіді.
  4. Оцініть годину роботи за повною ставкою з податками й обладнанням.
  5. Зафіксуйте, хто користуватиметься інструментом, щоб відстежувати впровадження.

Щоб порахувати вигоду наперед, зафіксуйте, який ROI ви чекаєте і на якому етапі ШІ має його дати. Ці цифри не змінюйте: пілот порівнюватимуть із ними. Хтось має порахувати результат кожного завдання, а ROI від ШІ переглядати щомісяця.

Бізнес-кейс на одну сторінку: шаблон для власника й фінансового директора

Бізнес-кейс ШІ вміщується на одну сторінку. Він працює як проста формула ROI в таблиці, а рахувати варто три сценарії: консервативний (лише підтверджені ефекти), базовий і оптимістичний.

ПолеНа яке питання відповідає
Процес і власникЩо змінюється і хто відповідає
Базова лінія сьогодніГодини, обсяг, помилки, час відповіді
Повна вартість за рікКожен рядок із таблиці TCO
Ефект у грошахЧас, гроші та якість
РезультатROI = (ефект мінус витрати) ділити на витрати, плюс строк окупності
Правило зупинкиЯкий результат закриває пілот і до якої дати

Ось як це виглядає на одній сторінці: спершу заповніть базову лінію, потім чесно оцініть витрати й візьміть лише ті ефекти, які можна захистити перед фінансовим директором. Розрахунок ROI потрібен для рішення, тому формула ROI важить менше, ніж звичка записувати припущення. Бізнес-кейс ШІ заодно підказує, який пілот закрити першим.

Коли зупиняти пілот, а коли масштабувати

Пороги задайте до запуску разом із датою перегляду. Порівнюйте результат із базовою лінією після погодженого строку, а не в перші тижні.

  • Зупинити, якщо головний показник не зрушив, а використання лишається низьким.
  • Виправити, якщо прогрес помітний, але вартість результату зростає.
  • Масштабувати, якщо вартість результату падає, а якість тримається.

Метрики успіху пілота й дата перегляду в цьому шаблоні записані заздалегідь. Якщо потрібен погляд збоку, розбір проведуть послуги ШІ-консалтингу, і правило зупинки ви напишете разом із командою.

Звіт про ШІ раз на місяць: п’ять цифр, які має бачити власник

  1. Загальні витрати на ШІ за місяць за процесами.
  2. Вартість результату порівняно з минулим місяцем.
  3. Використання: хто насправді працює з інструментом.
  4. Зміна головної метрики відносно базової лінії.
  5. Рішення: залишити, виправити чи зупинити.

Яким би калькулятором ROI ви не користувалися, звітуйте щомісяця. Одна сторінка щомісяця краща за довгий звіт раз на рік, і тоді окупність ШІ-проєкту перестає бути предметом суперечки.

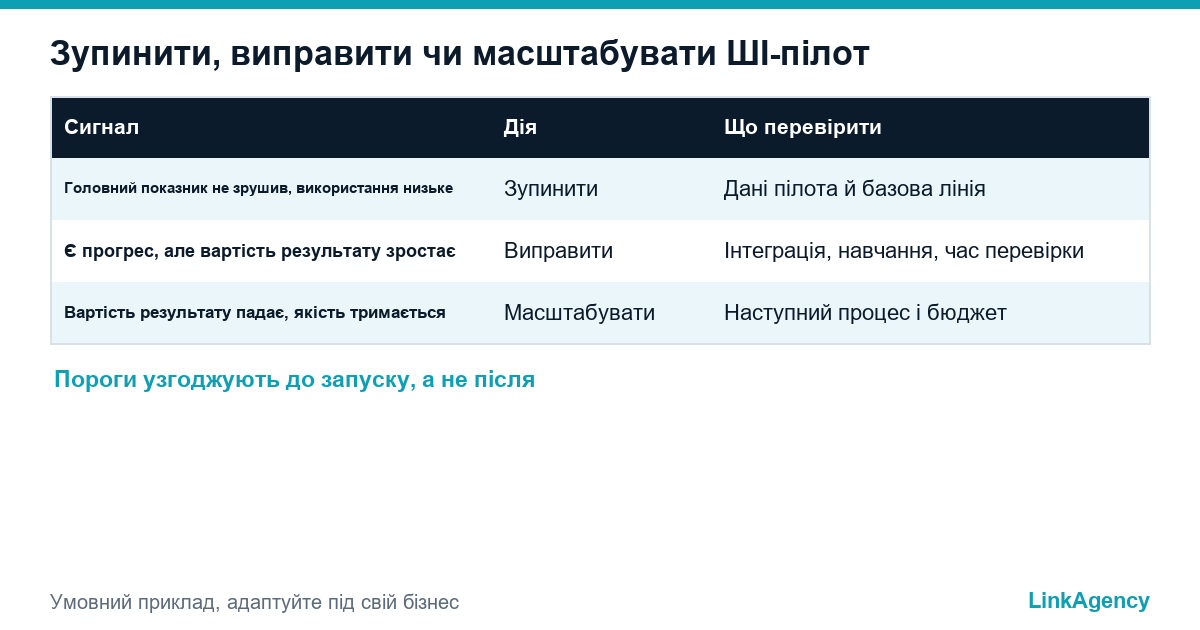

таблиця, коли зупинити, виправити чи масштабувати пілот після того, як ви порахували ROI

Безкоштовний розбір витрат на ШІ: як порахувати ROI у вашому випадку

Надішліть підписки, рахунки за API й один процес, який збираєтеся автоматизувати. Ми покажемо, як порахувати ROI для нього, і підготуємо бізнес-кейс на одну сторінку з базовою лінією та критеріями успіху. Ми порахуємо окупність ШІ-проєкту разом із вашою командою, а послуги ШІ-консалтингу допоможуть зробити щомісячний звіт звичкою. Якщо потрібен письмовий результат, можна замовити розбір витрат на ШІ окремим проєктом.

  • карта ваших витрат на ШІ за процесами;
  • чернетка бізнес-кейсу з правилом зупинки.

Залиште заявку, відповімо протягом робочого дня.

Vadym Tretiak
500+ Проєктів
98% Успішних
24/7 Підтримка

Часті запитання (FAQ)

Чи окупиться ШІ в малому бізнесі?

Може, якщо процес повторюється часто, сьогодні коштує реальних грошей і піддається вимірюванню. Невеликий пілот із базовою лінією та правилом зупинки покаже відповідь швидше за будь-який прогноз.

Який ROI вважається хорошим?

Універсальної цифри немає. Порівняйте строк окупності з тим, який ви прийняли б для будь-якої іншої інвестиції, і спершу перевірте його в консервативному сценарії.

Які витрати на ШІ найчастіше забувають?

Інтеграцію, очищення даних, навчання, час людей на перевірку відповідей і постійну підтримку. Разом вони нерідко перевищують рахунок за підписку чи токени.

Чи можна вважати зекономлені години грошима?

Лише якщо години прибрали понаднормову роботу, найм чи підрядника або перейшли в роботу, що приносить гроші. Інакше покажіть їх окремим рядком як звільнену місткість.

Скільки має тривати пілот, перш ніж його оцінювати?

Строк погодьте до запуску. Перші тижні несуть витрати на налаштування й низьке використання, тож оцінюйте пілот у призначений день за виміряною базовою лінією.
